深圳源远水利完成湛江徐闻海上风电场项目——水土保持设施验收
时间: 2023-01-02 来源:深圳市源远水利设计有限公司
近年来,风力发电在我国电力总装机中的比重已超过7%,成为仅次于火电、水电的第三大电力来源。海上风电凭借其诸多优势,有望成为我国风电产业发展的新动力。海上风电具有资源丰富、发电利用小时数高、单机容量大、不占用土地、不消耗水资源以及适宜大规模开发等优点。
徐闻县三面环海,东、南、西三面海岸上空常年吹三级风以上,有理想的风电开发资源,得天独厚的优势,近年来不断吸引国内一些大型、特大型企业“抢滩登陆”,徐闻县也把发展风电作为重点工作。徐闻海上风电场项目是广东省、湛江市2020年重点建设项目,总投资104亿元。
2021年12月,国家电投集团徐闻风力发电有限公司与深圳市源远水利设计有限公司签订了《湛江徐闻海上风电场水土保持设施验收项目》合同。2022年1月,编制完成了该项目水土保持设施验收报告;2022年2月,国家电投集团徐闻风力发电在项目部主持召开了湛江徐闻海上风电场项目水土保持设施验收会议,验收结论为合格。2022年4月2日,徐闻县水务局验收备案(徐水函[2022]54号)。
项目简况
湛江徐闻海上风电场项目由国家电投集团徐闻风力发电有限公司投资建设,位于湛江市徐闻县锦和镇以东海域。

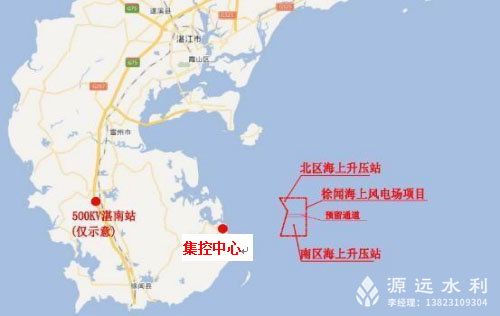

项目地理位置图
湛江徐闻海上风电项目总装机容量600MW,年上网电量为17.559亿kWh,年等效满负荷小时数为2926h。工程布置94台风电机组(单机容量6.45MW),建设陆上控制中心1座(占地17474m²)、220kV海上升压站2座,新建35kV海底电缆173.86km、220kV海底电缆38.6km、220kV陆上电缆800m。
项目区概况
湛江徐闻海上风电项目由控制中心区、进站道路区、陆上电缆区、施工营造区、表土堆放区5个分区组成,整个地块总体布局合理、功能完善,交通组织有序、管理维护方便,总占地约为2.71hm²,其中永久占地1.77hm²,临时占地0.94hm²。
陆上控制中心分为生产区及生活办公区两部分。南侧为生产区:分别由东向西布置电气楼、变压器区、仓库、水泵房及各类水池;站址北侧为生活办公区:分别由东向西布置办公楼、宿舍、综合服务中心。施工前表土剥离,后期进行表土回填,施工期间增加浆砌石排水沟,临时沉沙池,施工完成后进行园林绿化。湛江徐闻海上风电项目于2020年5月开工,2021年11月完工,项目建设总工期18个月。

控制中心区航拍图(2021年12月3日)



控制中心园林绿化(2021年12月3日)
进站道路区从陆上控制中心出入口新建进站道路连至南侧已有道路。新建进站道路由南侧的乡村道路引接,水泥混凝土路面,宽10m,长15m,占地面积为0.02hm²。施工前进行表土剥离,道路两侧布设临时排水沟,排水出口设置砖砌沉沙池。
进站道路区(2021年12月3日)
陆上电缆区220kV送出海底电缆登陆后至陆上控制中心间段长度约800m,占地面积0.60hm²。电缆明挖段大风暴雨天气采取防雨布遮盖等措施,施工结束后对扰动地表进行土地整治,表土回填,并恢复植被。
陆上电缆区(2021年12月3日)
项目验收情况:
建设单位在项目建设中,能够按照水土保持法律、法规的有关规定,及时编报水土保持方案;在工程建设期间能够履行水土流失防治责任,积极落实防治责任范围内的各项水土保持措施,完成了水土保持防治措施的布置。至验收时项目区水土保持工程措施已发挥作用,大部分区域的植被生长较好,基本不存在人为水土流失,保护和改善了项目区的生态环境。
经实地抽查和对相关档案资料的查阅,并结合各项调查结果,湛江徐闻海上风电场项目水土保持措施布局合理,工程中的排水工程、土地整治等工程措施和植物措施数量齐全、质量满足方案要求,未发现重大质量缺陷,运行情况良好,达到了防治水土流失的目的,能够满足国家对开发建设项目水土保持的要求。
根据水土流失防治效果结果分析,工程完工后水土流失治理度98.9%,土壤流失控制比1.04,渣土防护率95%,表土保护率90%,林草植被恢复率96.1%,林草覆盖率26.94%。各项水土保持措施的落实情况良好,六项指标均已达到了《开发建设项目水土流失防治标准》(GB50434-2018)建设类项目二级防治标准的目标。2022年2月,国家电投集团徐闻风力发电有限公司在项目部主持召开了湛江徐闻海上风电场项目水土保持设施验收会议,验收结论为合格。
