一水护田将绿绕,两山排闼送青来 深圳源远水利完成阳春风电场水土保持项目
时间: 2022-12-29 来源:深圳市源远水利设计有限公司
风能作为一种清洁的可再生能源,它取之不尽,用之不竭。越来越受到世界各国的重视。其蕴量巨大,中国新能源战略把大力发展风力发电设为重点。按照国家规划,未来15年,全国风力发电装机容量将达到2000万至3000万千瓦。
但在大力发展风电能源的同时,由于施工开挖及回填等活动将改变项目区原来的地形、地貌,损坏自然植被,并产生大量的松散堆土,扰动地表较大,将给项目建设区及周边的生态环境带来较大的破坏,因此风电场水土保持尤为重要。
阳春市回头龙风电场项目位于广东省阳江市阳春市三甲镇与永宁镇之间山地,主体于2019年10月开工,2020年12月完工,排水和绿化等水土保持工程于2022年4月底完工,总工期31个月。
本项目在广东省的位置示意图
2020年5月1日,EPC总包单位山西省工业设备安装集团有限公司与深圳市源远水利设计有限公司签订《阳春市回头龙96MW风电场水土保持咨询服务合同》,对本项目进行水土保持设施施工图设计、监理、监测及验收等。2021年6月6日,山西省工业设备与深圳源远水利签订补充协议,要求深圳源远水利分期完成地形勘察工程。2021年7月,深圳源远水利完成本项目水土保持施工图设计工作,并同时开展阳春风电水土保持监测、监理工作。
2018年12月3日,阳春风电项目水土保持方案获得阳江市水利局批复(阳水保[2018]49号),后期施工过程中,主体工程发生了较大变化,主要包括:风机平台由原方案的39台变更为34台,且位置发生较大偏移;施工检修道路由原方案的62km变更为42.5km,且位置发生较大变化;升压站、施工营地、弃渣场的位置、数量、面积均发生较大改变,且增加了1处材料堆放场。根据水利部相关规定,阳春风电场项目需补报和变更水土保持方案。2021年11月,山西省工业设备委托深圳源远水利编写《阳春市回头龙风电场项目水土保持方案变更报告书》。2022年5月23日阳江市水利局对阳春风电场变更项目准予行政许可(阳水许决字[2022]31号)。
项目简况
阳春风电项目装机总容量为96MW,共安装34台风机(其中11台单机容量3200kW,23台单机容量2650kW),轮毂高度为90m,风轮直径为141m。工程建成后,年上网电量为214433.7MWh。

阳春风电项目组成包括风机平台区、施工检修道路区、升压站区、施工生产生活区、弃渣场区和材料堆放场区。

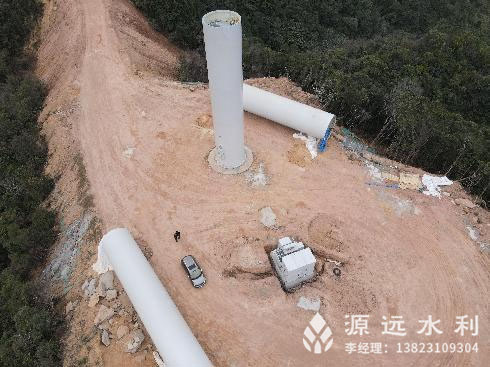

风机平台区(2022年3月30日)

施工检修道路区(2022年3月30日)

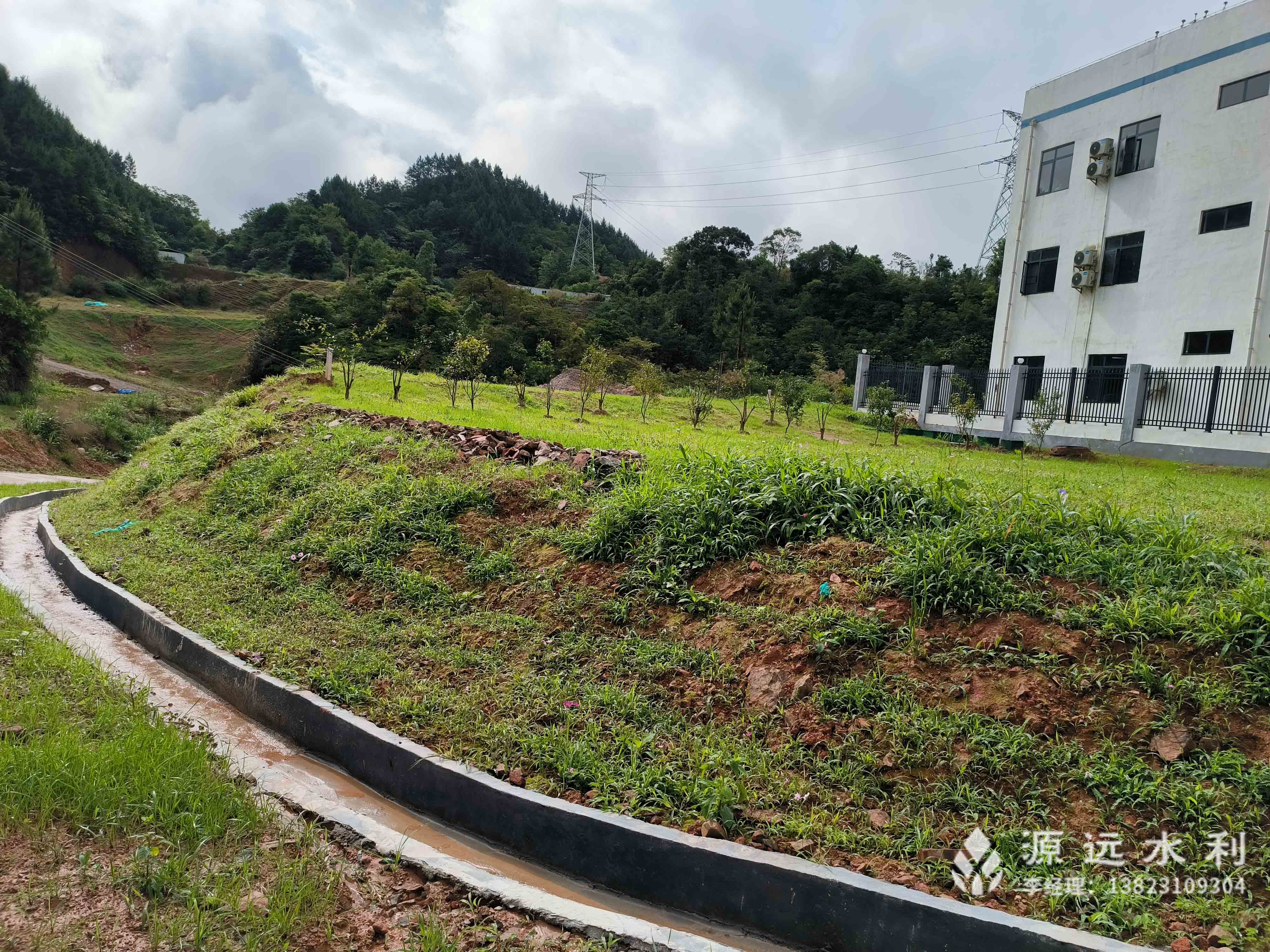

升压站区(2022年3月30日)                                                       道路回填边坡(2022年5月11日)

深圳源远水利自接受监测、监理委托后,先后于2020年4月~2022年5月,多次赴项目现场进行监测、监理。由于总包单位山西省工业设备在阳春风电场项目开工初期,未料及南方雨量之大,对水土保持不够重视,现场排水不完善,每逢降雨,施工检修道路区“雨天一身泥,晴天一身灰”,水土流失较严重。深圳源远水利在监测、监理过程中,针对现场发现的问题,以当面指导或召开水土保持监理例会等形式向建设单位、施工单位提出整改意见,并定期督促他们及时采取临时水土保持措施,减少水土流失危害,如发现未整改到位,及时向他们下达监测整改或监理工程师通知单。

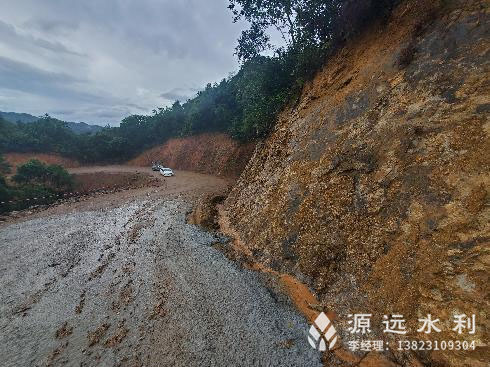

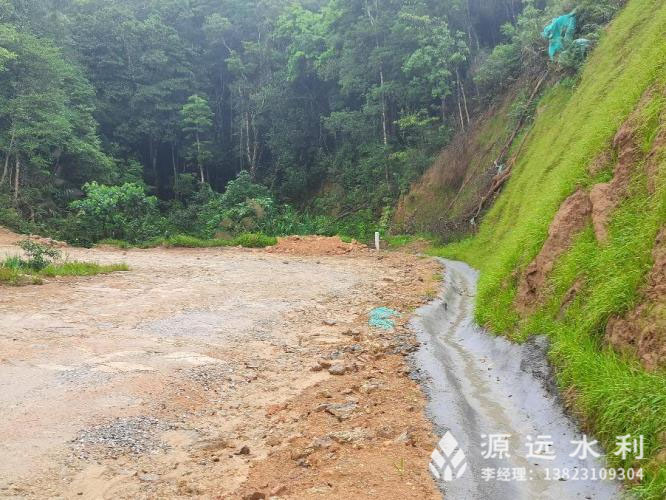

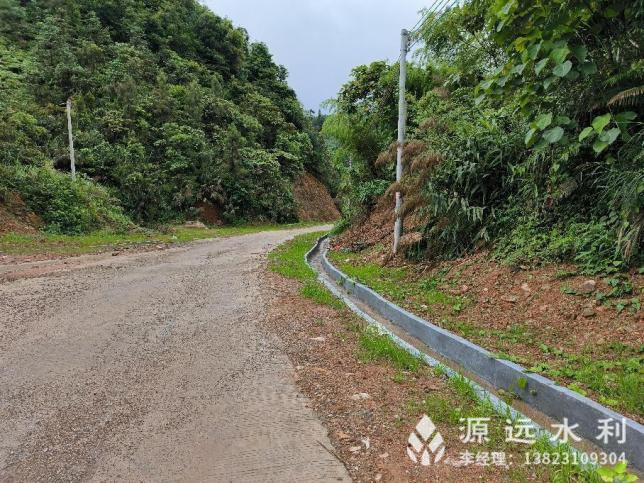

施工检修道路监测意见前(2020.07.08 )                                     施工检修道路监测意见后(2022.05.11)

风机平台施工初期大部分裸露,且形成大量开挖及回填边坡,风机平台及边坡大部分缺少截排水沟措施,裸露地表及堆土缺少临时覆盖措施,堆土坡底缺少临时拦挡措施。在后期监测意见落实之后,风机平台处环境有了极大改善。

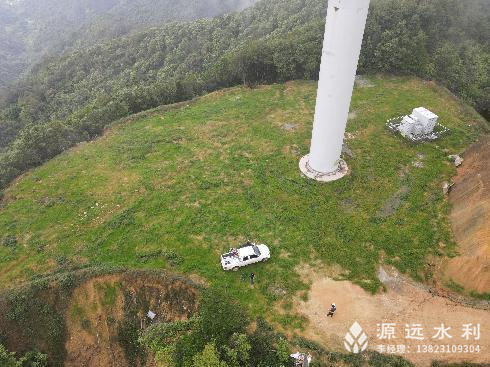

风机平台区监测意见前(2020.07.08 )                                        风机平台区监测意见后(2022.05.11)

阳春风电场项目风机平台区主要采取了表土剥离、挡土墙、截排水沟等工程措施,并在平台上撒播了草籽,少数平台还栽植了乔灌木,草种选百喜草、狗牙根、猪屎豆、山毛豆等。

施工检修道路区主要采取了路边沟、过路涵、挡土墙、截水沟、沉沙池等工程措施,并在回填边坡开挖边坡、路肩等进行喷草(+乔灌木、种子)绿化,草种选百喜草、狗牙根、山毛豆等。
升压站区措施有:东侧边坡的截排水系统建设,坡顶设截水沟、坡面设跌水沟,坡脚设排水沟(结合道路);西侧已采取了浆砌石护坡。升压站周边采取砌筑植生槽、穴植乔灌木的方式绿化,多种树混交,乔灌草相结合。

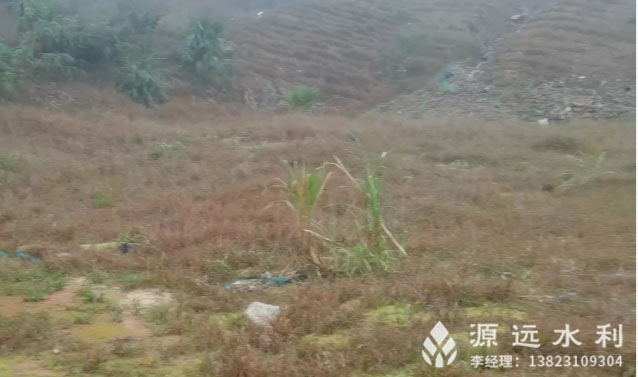

升压站(2022年5月11日)                                                         弃渣场(2022年3月11日)

弃渣场区:现场已采取的措施有:主体表土剥离及回填、全面整地。施工撒播草籽、临时拦挡、临时苫盖、临时排水沟、临时沉沙池等。

经过近一年的治理后,基本具备了水土保持验收条件,2022年4月,深圳源远水利完成阳春风电项目水土保持监测总结报告和水土保持设施验收报告的编制。水土保持措施落实后,对确保安全生产、提高当地土地利用率、改善地区生态环境将起到积极重要的作用。另外,项目建设区的绿化创造了良好的生态环境,促进地区经济的可持续发展,为提高地区招商引资奠定一定基础。
2022年5月建设单位阳春市相电新能源有限公司组织了阳春风电项目水保验收会,并于2022年6月获阳江市水利局水保验收备案(阳水保[2022]27号)。
山西省工业设备安装集团有限公司(简称“山西安装”)始建于1952年,前身为建工部第八工程局第二安装公司,是国家高新技术企业,中国建筑业竞争力百强企业,山西省优秀骨干建筑企业,全国首家市政公用、石油化工工程施工总承包双特级,市政、化工石化医药行业设计双甲级资质企业。山西安装资质完备,拥有市政公用、石油化工工程施工总承包、行业设计“双特双甲”资质的同时,还具有电力工程、冶金工程、建筑工程、机电工程四项施工总承包壹级资质以及矿山、水利水电工程、公路工程三项施工总承包贰级资质;同时具有消防设施工程、建筑装饰工程、建筑智能化工程三项专项设计甲级资质,以及八项专业承包壹级资质和国家商务部对外经营权资质证书。
